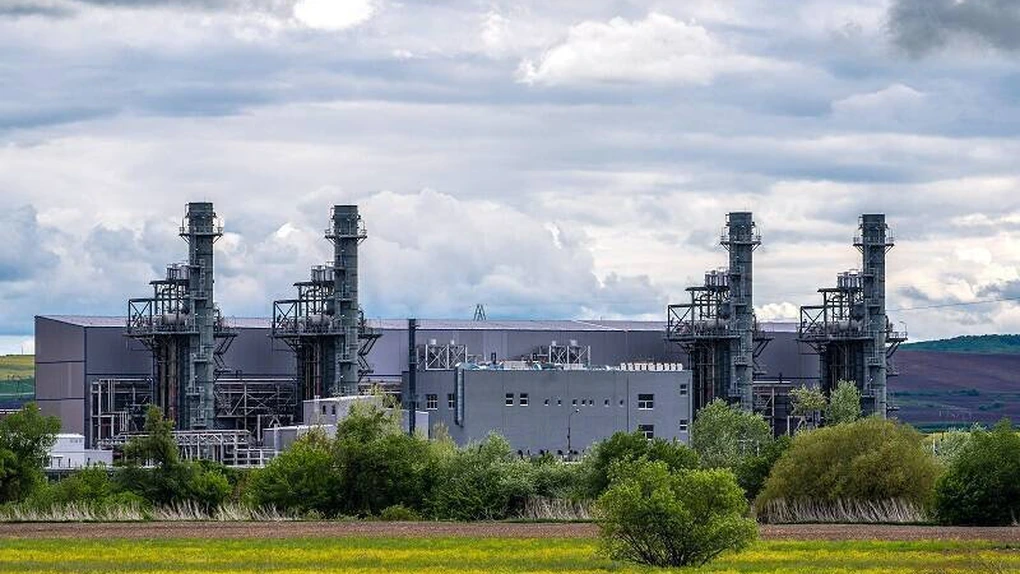

Centrala pe gaze de 430 MW de la Iernut a Romgaz, un proiect întârziat cu cinci ani, se lovește de o nouă provocare: contractorul, care este în insolvență, a transmis că vrea să suspende lucrările finalizate în procent de 98%. Romgaz nu e de acord, dar analizează opțiunea să preia ea contractul. Centrala ar fi trebuit să fie gata în decembrie, dar nu sunt excluse noi întârzieri. Centrala electrică Iernut, poveste fără sfârșit: Spaniolii de la Duro Felguera au cerut suspendarea lucrărilor, Romgaz ar putea termina ea însăși centrala, posibilă nouă întârziere.
“Cu privire la centrala de la Iernut, am întâmpinat această problemă neașteptată cu subcontractorul. Romgaz a făcut tot ce i-a stat în putere pentru a efectua plăți directe către subcontractorii critici, astfel încât aceștia să rămână pe șantier. Din păcate, săptămâna trecută, antreprenorul nostru ne-a transmis o scrisoare prin care își exprimă intenția de a suspenda lucrările la centrală.
Acest lucru este contrar contractului, iar noi le-am transmis o scrisoare corespunzătoare prin care nu suntem de acord cu o asemenea abordare și, în prezent, analizăm – atât intern, cât și împreună cu părțile interesate – opțiunile pe care Romgaz le are.
